基礎工事が完了した翌日、3月1日に足場が設置された。

足場が現場を覆うと、なんだか家の骨組みがすでにできたような気分になる。気持ちが盛り上がってくる。ここから約3週間、躯体工事(建て方工事)が行われ、3月23日に上棟確認会を迎えることになる。

3月2日、土台伏せ

基礎の上に建物を載せるための最初の工程が、土台伏せだ。

基礎コンクリートの立上りの上に、まず基礎パッキンが置かれる。床下を乾燥させるための通気層を確保する部材だ。その上に、土台となる木枠が組まれ、さらにその上に構造用合板が貼られる。

土台の木材には防腐・防蟻処理材が使われる。土台の木材と構造用合板、そしてこれから組み上がる壁の木部の内外には、地上1.5mの高さまで防腐・防蟻処理が施されるそうだ。床下の湿気対策と、白蟻への備え。見えなくなる部分だが、住宅の寿命を左右する重要な処理である。

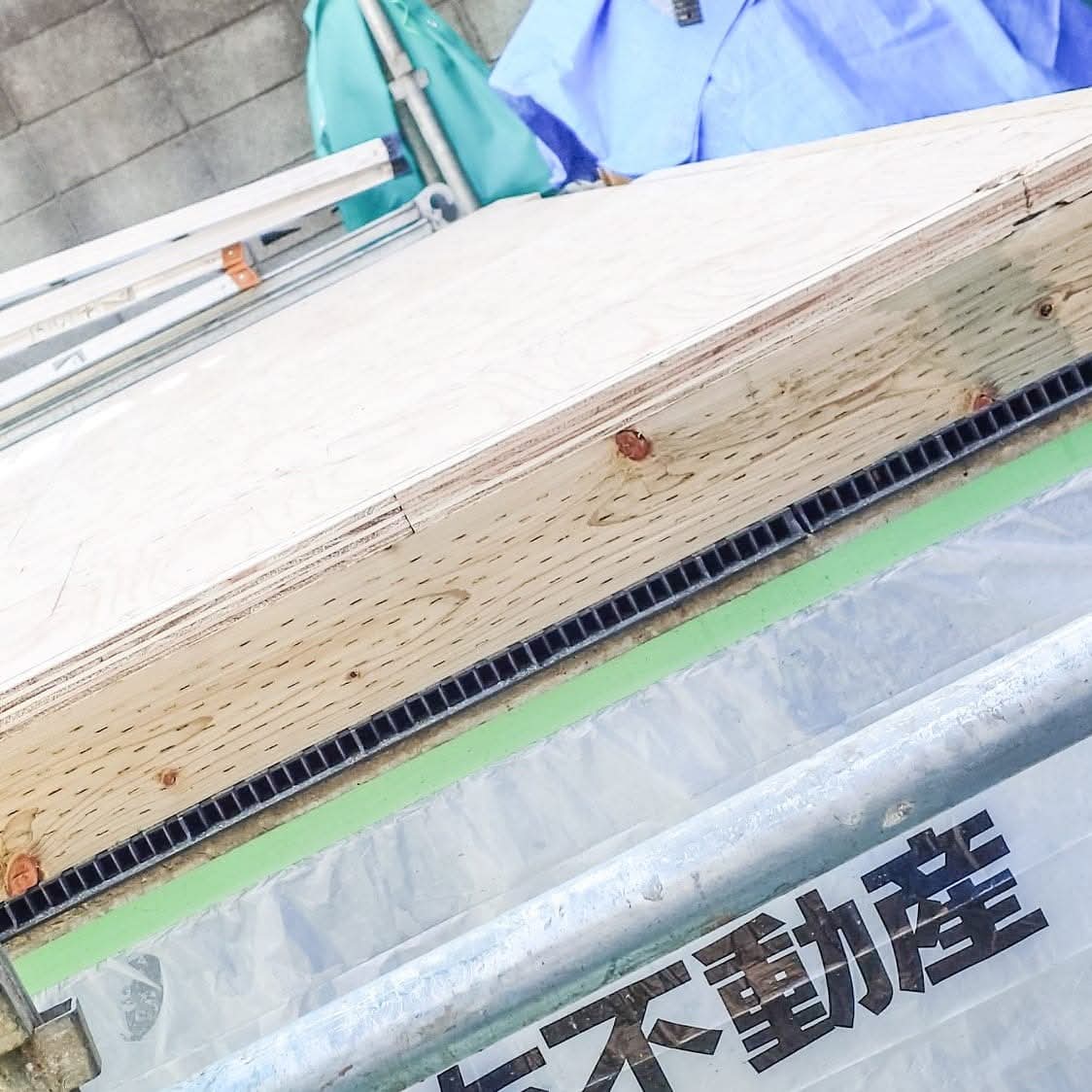

基礎の上に置かれた基礎パッキン(黒い櫛状の部材、厚さ20mm)。その上に防腐・防蟻処理された土台の木枠(厚さ80mm)、さらに構造用合板(厚さ28mm)が載せられる
基礎の上に置かれた基礎パッキン(黒い櫛状の部材、厚さ20mm)。その上に防腐・防蟻処理された土台の木枠(厚さ80mm)、さらに構造用合板(厚さ28mm)が載せられる

床下断熱材

土台伏せと同日、床下断熱材の施工も行われた。

施工の瞬間を見学できなかったのは残念だが、翌朝に施工後の状態を確認した。土台の内側に、高性能グラスウールがぎっしりと敷き詰められている。

第21章で書いたとおり、住友不動産の断熱仕様は、壁にも天井にも高性能グラスウールが採用される。床下だけ性能を落とすのでは意味がない。家全体を断熱材で包み込む、という思想が、こういう見えない部分にも徹底されている。

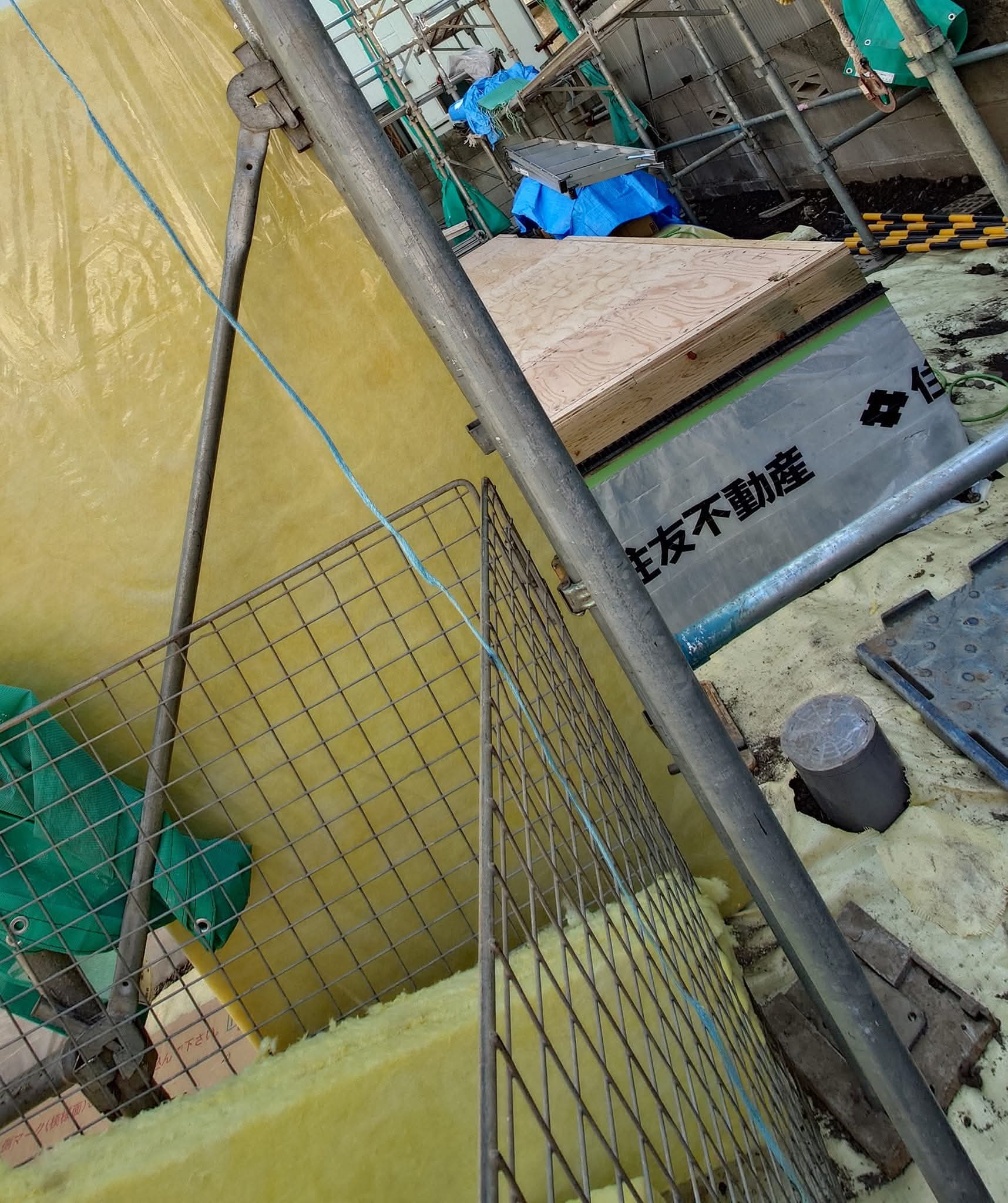

土台の内側に敷き詰められた高性能グラスウール(住宅用グラスウール32K、厚さ80mm)。家全体を断熱材を包む設計思想は、床下にも徹底されている
土台の内側に敷き詰められた高性能グラスウール(住宅用グラスウール32K、厚さ80mm)。家全体を断熱材で包む設計思想は、床下にも徹底されている

3月8日、1階の壁が組み上がる

着工から1週間で、1階の壁までの施工が完了した。

2×4工法の壁は、構造用パーティクルボードに、ツーバイフォー木材(2インチ×4インチ)を打ち付けて組み立てられている。工場で加工された部材が現場に運ばれ、大工の手で組み上げられていく。工程が進むスピードは、軸組工法よりずっと早い印象だ。

この外側には、今後、透湿・防水・遮熱シートとサイディングが施工される。内側には、断熱材、石膏ボード、ビニールクロスが施工されていく。ただしこれらは上棟確認会の後の工程になる。

個人的には、これらの施工に興味が募る。第21〜23章で検討した断熱材、外壁、窓の性能が、実際に家としてどう組み上がっていくのか。図面上で選んだ素材が、物理的な形を取って目の前に現れる。その過程を、この目で確認したい。

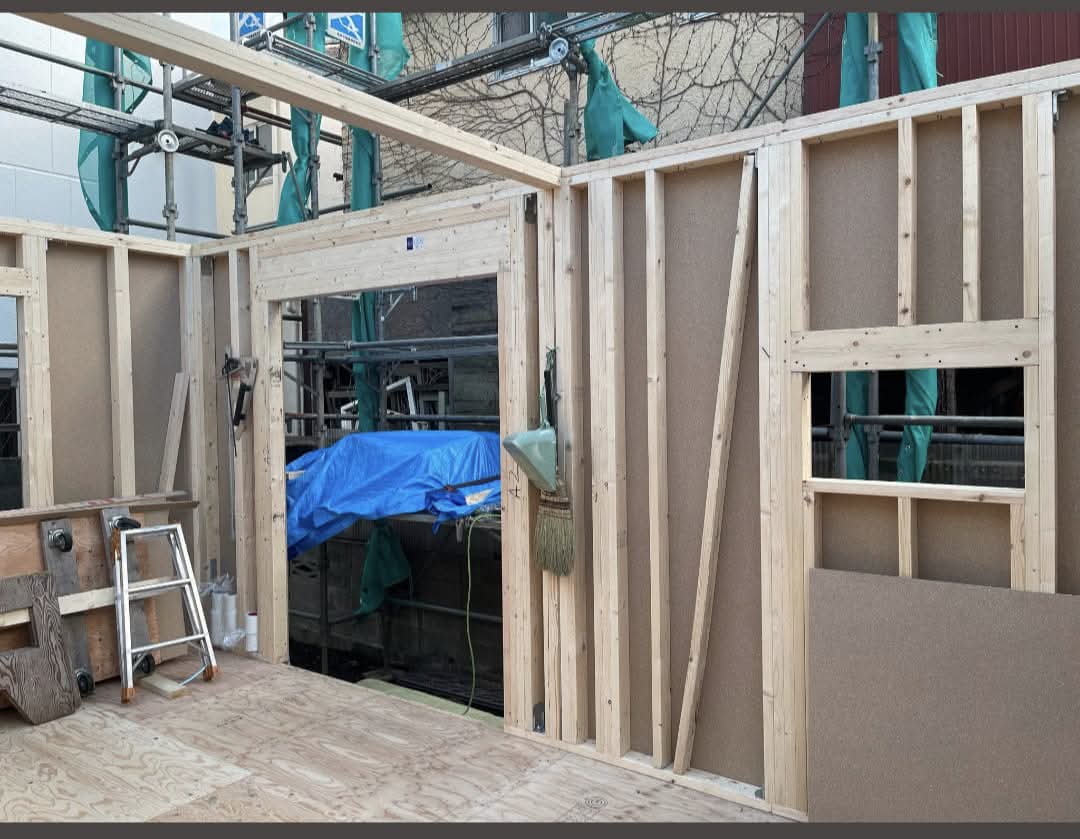

組み上がった1階躯体。構造用パーティクルボード「novopan STPⅡ」(9mm)にツーバイフォー木材を打ち付けて組み立てられている
組み上がった1階躯体。構造用パーティクルボード「novopan STPⅡ」(9mm)にツーバイフォー木材を打ち付けて組み立てられている

建て方工事、最終段階

建て方工事は、1階が組み上がると、次は2階、そして小屋組へと進んでいく。

現場に行くたびに、家の輪郭がはっきりしていく。2×4の木材がびっしりと組まれた天井を見上げると、住友不動産がいかに木材を多く使っているかがわかる。「木の家」を謳う工法に偽りはない、と実感する。

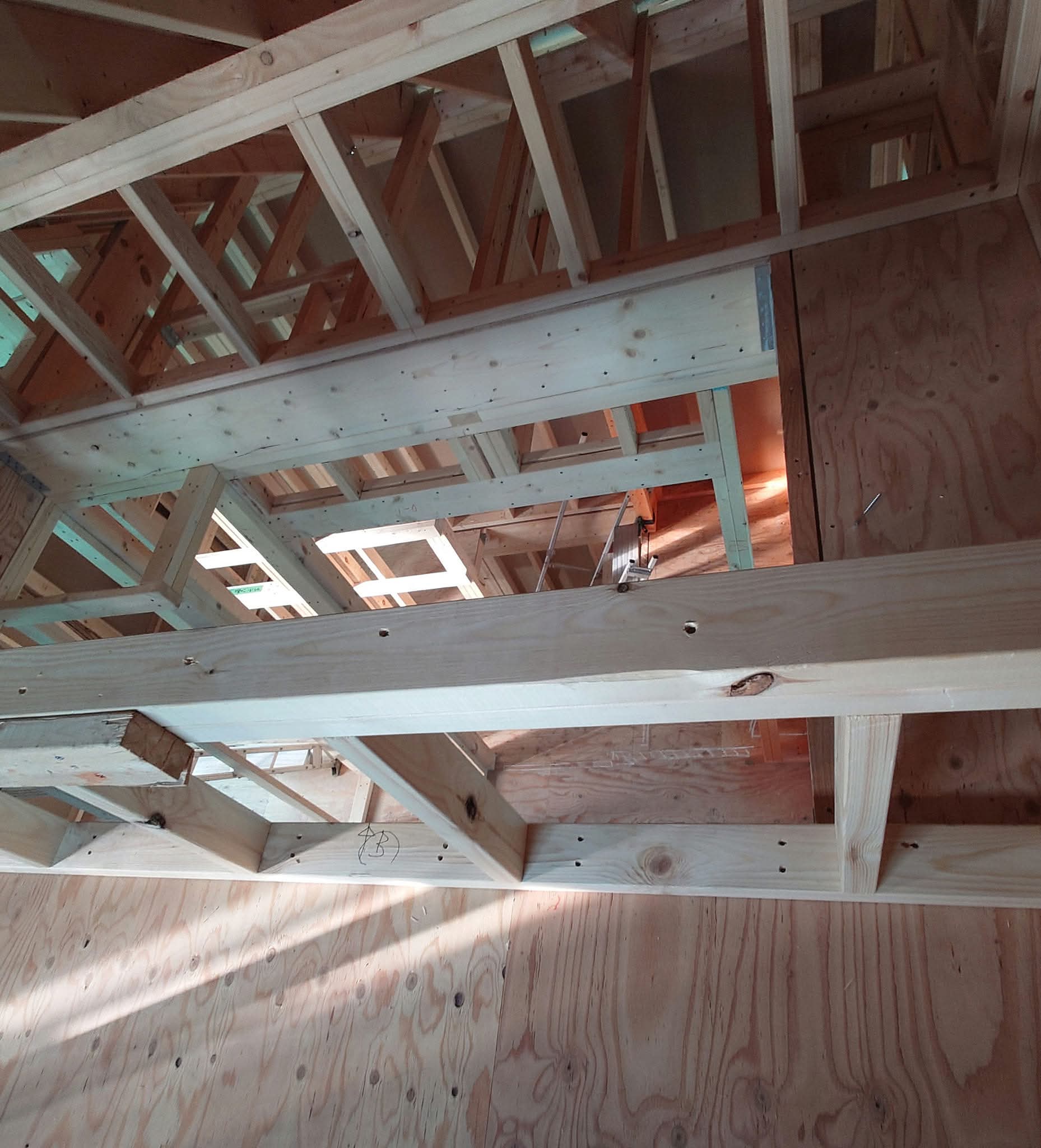

小屋組の様子。垂木と梁が整然と組まれている。2×4工法の「木の家」であることを実感する場面
小屋組の様子。垂木と梁が整然と組まれている。2×4工法の「木の家」であることを実感する場面

躯体の下部、基礎から1.5mの範囲には、オレンジ色の塗料が塗られている。これが防蟻処理だ。木材の色とオレンジ色のコントラストで、どこまで処理されているかが一目でわかる。

足場とメッシュシートで覆われた現場。躯体が完成し、いよいよ造作フェーズへ向かう
足場とメッシュシートで覆われた現場。躯体が完成し、いよいよ造作フェーズへ向かう

3月23日、上棟確認会

3月23日、土曜日。上棟確認会が行われた。

住友不動産では、伝統的な意味での「上棟式」や餅撒きなどの儀礼は行われない。着工会と同様、施主の負担になる儀礼は施主からの要望がない限り省略する方針だ。

代わりに「上棟確認会」として、躯体工事が図面通り完了したことの確認と、これから始まる造作工事の基となる配管・配線・設備の位置決めの場が設けられる。

同席者は以下の通りだった。

  • 工事監督(建築、造作関係の説明)
  • 建前大工(後工程への引継ぎ挨拶)
  • 電気工事業者(コンセント、スイッチ、照明等の取付箇所説明)
  • 空調工事業者(富士通ゼネラル担当者。エアコン取付箇所説明)
  • IC担当(住友不動産シスコン。照明、カーテン設置内容確認)
  • 営業担当

それぞれの業者から説明を受け、間取りの立体的な確認、コンセント位置、照明位置、造作棚の寸法、窓の位置と高さなどを確認していく。所要時間は約1時間半。

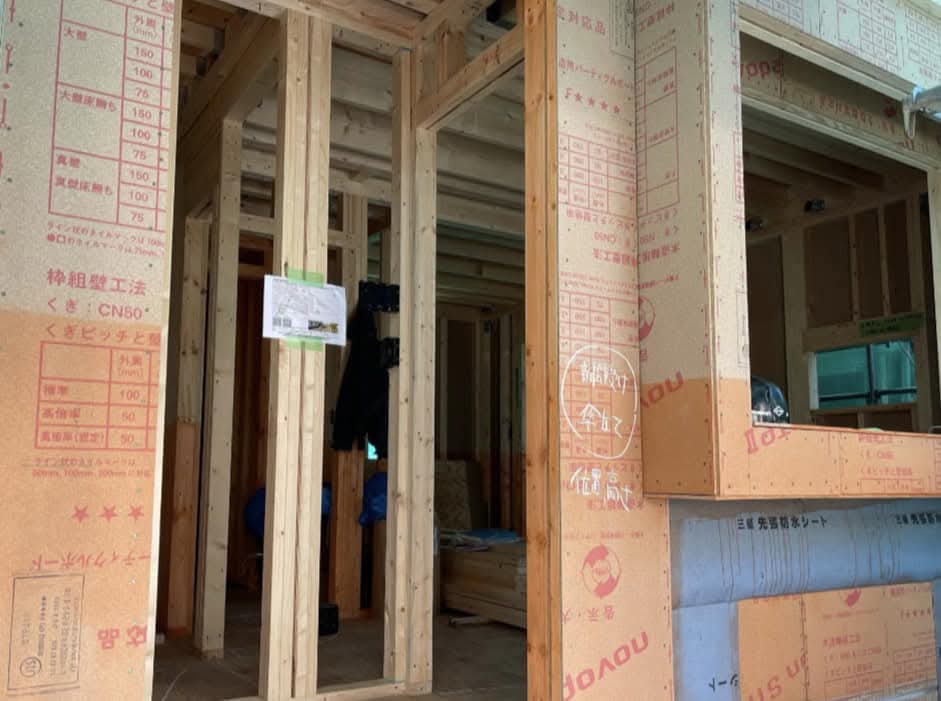

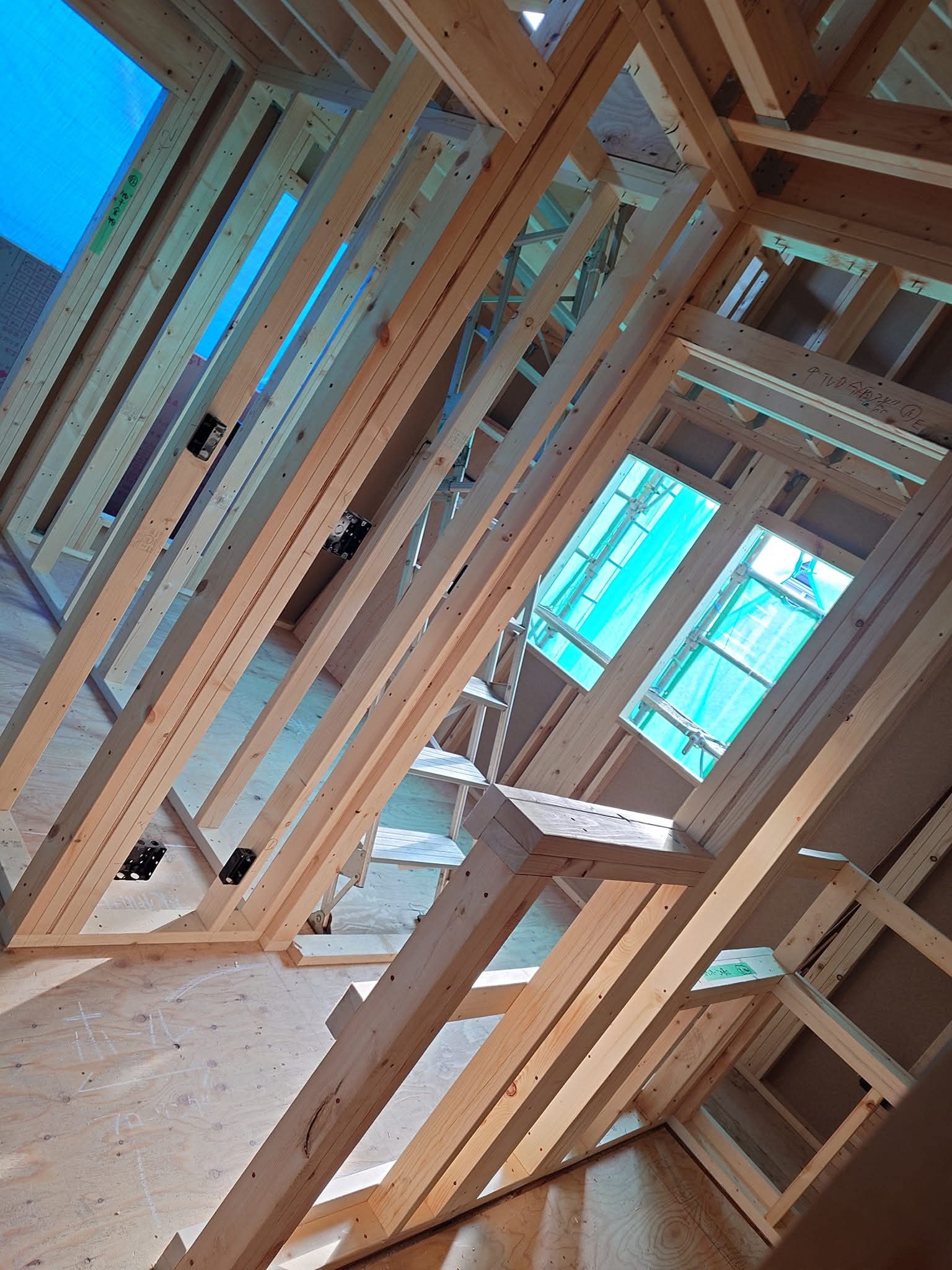

上棟確認会の現場。外壁側に構造用パーティクルボードが貼られ、間取りが立体として立ち上がっている
上棟確認会の現場。外壁側に構造用パーティクルボードが貼られ、間取りが立体として立ち上がっている

カーテンプランの最終決定も、この日に

第35章で書いたカーテンプランの最終決定も、この上棟確認会の日にIC担当に伝えた。

現場で立体的な空間を確認しながら、カーテンレールの長さや房掛けの位置も改めて確認した。図面上で検討していた配置が、実際の空間で違和感なく収まるか。大きな変更は必要なかったが、空間の中に立って確認することで、判断に確信が持てた。

現場で感じたこと

地縄確認会(1/22)で「こんなに小さくなってしまうのか」と感じたあの日から、約2ヶ月。

以前の家に比べると、新しい家は相当小さくなってしまった。それは事実だ。しかし、縄で囲まれた空間を見たときの「小さい」という印象と、実際に躯体が立ち上がった姿の印象は、まったく違う。やはり家は大きい。

気になる点や変更したい点は、特になかった。申し分ない、という印象だった。

建方フェーズから、造作フェーズへ

上棟確認会を経て、プロジェクトは建方フェーズから造作フェーズへ移行する。

建方フェーズは、毎日の進捗が外からも目に見えてわかるので、毎朝の現場立ち寄りが楽しかった。一日ごとに家の形が変わっていく様子は、施主にとっての大きな楽しみだ。

しかし今後の造作フェーズは、足場とメッシュシートの奥、外からは見えない場所で、ひたすらコツコツと施工されていくことになる。とはいえ、断熱材の施工、外壁サイディングの施工。これらの現場は、ぜひとも見学したいと思う。

ちなみに、木だけで組み立てられた躯体は壮観で、このまま住んでみたいとさえ思った。もちろん、次の工程で内装が始まってしまえば、この剥き出しの木の風景は見られなくなる。この時期だけの、特別な光景だった。

次は、造作フェーズへ。家の中身が、ここから作られていく。
