住友不動産

工事・実務

そして…引き渡し

実家の建て替えを決意したのは、2023年の春だった。LIFULL HOME'Sに相談に行ったあの日から、ハウスメーカー5社との比較、住友不動産との契約、そして約9ヶ月にわたる設計と施工。気づけば1年以上の月日が流れていた。55歳で実家を建て替える──この大きなプロジェクトを始動した日、自分でも不安と期待が入り混じっていた。築60年の家を解体し、新しい家をこの場所に立ち上げる。それは親から受け継いだ土地と記憶を、自分自身の手で次の形へつなぐ作業でもあった。そして2024年5月24日。引き渡しの日がやってきた。5月24日午前、融資実行引き渡し当日の朝、第38章で書いた通り、三井住友信託銀行から融資実行完了の電話を受け取った。住宅ローンが実行され、住友不動産への支払いが完了した。これで、書類と金銭の手続きはすべて終わった。残るのは、物理的な引き渡しだけだ。午後、新居に向かう。鍵の受け渡し引き渡しは、新居の現場で行われた。住友不動産側からは工事監督と営業担当が同席。内覧会で指摘した修繕箇所は、すべて完了していた。「これで、この家はあなたのものです」工事監督から鍵を手渡された。ずっしりと手の中に...
工事・実務

第42章 外構工事

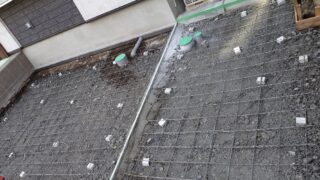

外構工事は、住友不動産経由で発注した。施工は同社の協力業者であるimayamaが担当。建物本体と一体で進めることを優先したため、別発注での比較は行わなかった。外構工事を別業者に発注すれば、価格を抑えられる可能性はあった。ただし、建物本体の工事と外構工事が時期的に重なる場面では、業者間でスケジュール調整が必要になる。一体で進めれば、工程の干渉や責任範囲の曖昧さを回避できる。工事範囲が小さいこともあり、一括発注を選んだ。工事の内容と規模外構として依頼したのは以下の4項目。玄関ポーチ機能門柱(門扉、ポスト、インターホン、ネームプレート、補助手すり)土間コン玉砂利最小限の構成だ。基本方針は「外構には費用をかけない」。土間コンと玉砂利は、家の前面と道路から見える範囲のみに敷き、家の後ろは更地のまま残した。土間コンクリートの施工前。鉄筋メッシュが組まれ、これからコンクリートを流し込む段階ただしこの「更地のまま」が、半年後に雑草の大群を呼び込むことになる。引き渡しから半年経った頃、後ろの更地スペースは膝丈ほどの雑草で覆われ、対応に苦労した。建てる前に「最小限で」と判断した部分が、住み始めてから「もう...
工事・実務

第41章 内覧会

5月18日、土曜日。内覧会の日。引き渡し(5月24日)の6日前、施主として完成した家を最終確認する日が来た。1年以上にわたる検討と判断の積み重ねが、ついに「家」という形になって目の前に現れる。内覧会という呼び方住友不動産では、この工程を「内覧会」と呼んでいる。ハウスメーカーによっては「施主検査」「竣工検査」「完成立会」とも呼ばれる工程だ。施主の目で建物を隅々までチェックし、気になる点を指摘する。引き渡し前の最終確認の場である。指摘した点は引き渡しまでに修繕してもらえるので、ここで気付いた違和感は遠慮なく伝えるべき場面だ。同席者と所要時間同席したのは、住友不動産側から工事監督、営業担当、IC担当の3名。1時間ほどかけて、家の中を一緒に回った。事前に準備したチェックリスト内覧会に備えて、図面に確認ポイントをメモしていた。チェックする観点は2つ。傷や汚れがないかどうか仕様通りになっているかどうか具体的には以下を確認することにした。棚など造作の高さコンセントの位置照明の位置ドアと窓の開閉具合クロスとフローリングが図面通りのものかJCOM(インターネット、ケーブルテレビ)の引き込み方法最後のJC...
工事・実務

第40章 外壁完成と新居の外観

4月30日、足場が解体された。断熱材、防水シート、通気スペーサー、下葺材──見えない部分への投資を重ねてきた家が、ついに足場というベールを脱ぎ、完成した外観を見せる日を迎えた。足場解体、そして初めて見る新居の姿建て方工事から約2ヶ月。その間、家は常に足場とメッシュシートに覆われ、全体像を見ることはできなかった。「こんな感じかな」という想像はあったものの、実物の全貌を目にするのは今日が初めてだ。現場に着いて、足場が解体されたあとの新居を見上げたとき、静かな感慨があった。第23章で厳選したケイミュー社の「光セラ」シリーズの外壁材。それが家全体に敷き詰められると、想像以上に壮観だった。面で見せる外壁の圧倒的な存在感は、サンプル帳で眺めていたときの比ではない。足場解体後の新居の外観。養生されたYKKap社の玄関ドア(ウォールナット色)が見える。この養生が外れれば、さらに映えるはずだ玄関ドアはYKKap社のウォールナット色を選定した。現時点では養生材で覆われているが、モノトーン系の外壁に対して、このショコラ色の建具が差し色として効いてくるはずだ。外壁のデザイン選定:ベースとアクセント当家の外壁は...
工事・実務

第39章 断熱材と屋根工事

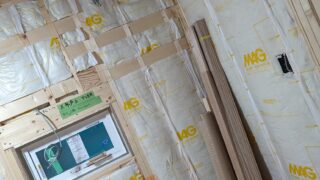

外壁サイディングと断熱材。この工程は、私がこの建て替えプロジェクトで最もこだわりを持っていた部分だ。第21〜23章で、各ハウスメーカーの断熱性能(UA値)や外壁材を比較検討した。その選択の結果が、いよいよ現場で形になっていく。見学のたびに気持ちが高ぶった。4月6日、断熱材施工の立会い4月6日、土曜日。壁の断熱材施工の立会いに現場を訪れた。壁に断熱材を敷き詰めている様子。2×4の柱の間に、防湿袋に入ったグラスウールが隙間なく充填されていく住友不動産の標準仕様として採用されている高性能グラスウールが、2×4工法の柱の間にびっしりと敷き詰められていく。防湿袋(黄色いMAGのロゴが入った袋)に入った状態で壁の中に収まり、気密層を作る。使われているのは、マグ・イゾベール社の「イゾベールスタンダード」というグラスウール。これを防湿袋で包んで、壁の中に施工していく。イゾベールの中身。フワフワのグラスウール繊維が、防湿袋に収められている袋から少しはみ出した断熱材の中身を見ると、ふわふわした白い繊維状の素材だ。この空気を含んだ繊維が断熱材としての性能を発揮する。袋の中で潰さず、ふっくらと施工するのが性能...
工事・実務

引き渡し日確定〜所有権移転登記等

プロジェクトの最終盤。5月24日の引き渡しに向けて、金銭と書類の手続きが一気に動き出す。この章では、引き渡し日の確定から、所有権移転登記、火災保険加入、そして融資実行当日までを扱う。建築工事は現場に任せるとして、施主の仕事はもっぱら書類と手続きになる。引き渡し日の確定契約時(2023年8月)の当初予定では、引き渡し日は2024年5月1日だった。しかし第29章で書いた建築許可申請の遅延により、スケジュールは後ろ倒しになった。10月中旬に遅延の一報を受け、12月20日にようやく建築審査会で承認。この1ヶ月分の遅れが、引き渡し日にも影響した。最終的な引き渡し日は5月24日で確定した。当初予定から約3週間の後ろ倒しだ。引き渡し日が確定すると、そこから逆算して一連のスケジュールが動き出す。融資実行日:5月24日午前(引き渡し直前)所有権保存登記・抵当権設定登記:5月23日仮住まいの退去日引っ越し業者の手配電気・ガス・水道の開通住民票の異動準備一つの日付が決まることで、連鎖的にすべてが動き始める。建物表題登記:新築建物を登記簿に載せる新築建物の登記は、大きく3つに分かれる。1. 建物表題登記:新築...
工事・実務

住宅ローン

引き渡し日は5月24日。この日の午前中に住宅ローンの融資が実行され、午後に引き渡しが行われる。金融機関からハウスメーカーへの大金の振り込みと、家の所有権の移転。建て替えプロジェクトの金銭面のクライマックスだ。この章では、契約直後から引き渡し日までの約9ヶ月間にわたる、住宅ローン選定と手続きの全経過をまとめる。契約時の事前審査・本審査契約日と同じ2023年8月13日、住友不動産の提携先である三井住友信託銀行に事前審査を申し込み、8月20日ごろ通過。12月3日には本審査にも申し込み、1月3日に承認された。いずれも住友不動産のフロー上必要な形式的手続きで、実際にどこで借りるかはこの段階ではまだ決めていない。中間金省略の前提条件を満たす意味もあり、早期に進めておいた。モゲチェックで複数銀行を比較本格的な銀行選定は、年が明けてからだった。住宅ローンの比較には、モゲチェックというサービスを使った。複数の銀行の金利・条件を一括比較できるサイトで、ここでauじぶん銀行と住信SBIネット銀行が、変動金利0.2%前後という好条件を提示していた。三井住友信託銀行の変動金利は約0.7%。当時としてはネット銀行...
工事・実務

躯体工事と上棟確認会

基礎工事が完了した翌日、3月1日に足場が設置された。足場が現場を覆うと、なんだか家の骨組みがすでにできたような気分になる。気持ちが盛り上がってくる。ここから約3週間、躯体工事(建て方工事)が行われ、3月23日に上棟確認会を迎えることになる。3月2日、土台伏せ基礎の上に建物を載せるための最初の工程が、土台伏せだ。基礎コンクリートの立上りの上に、まず基礎パッキンが置かれる。床下を乾燥させるための通気層を確保する部材だ。その上に、土台となる木枠が組まれ、さらにその上に構造用合板が貼られる。土台の木材には防腐・防蟻処理材が使われる。土台の木材と構造用合板、そしてこれから組み上がる壁の木部の内外には、地上1.5mの高さまで防腐・防蟻処理が施されるそうだ。床下の湿気対策と、白蟻への備え。見えなくなる部分だが、住宅の寿命を左右する重要な処理である。基礎の上に置かれた基礎パッキン(黒い櫛状の部材、厚さ20mm)。その上に防腐・防蟻処理された土台の木枠(厚さ80mm)、さらに構造用合板(厚さ28mm)が載せられる床下断熱材土台伏せと同日、床下断熱材の施工も行われた。施工の瞬間を見学できなかったのは残念だ...
工事・実務

第34章 基礎工事

2月5日、基礎工事が着工した。住友不動産の建築工程のなかで、最も時間をかけて行われる工程だ。この先、約1ヶ月をかけて、家の土台となる基礎が作られていく。なぜ基礎に1ヶ月もかけるのか基礎工事は、建築本体工事の前段階という位置づけで、住友不動産の建築チームとは別の、専門の基礎屋さん(小島土木)が施工を担当する。1ヶ月という工期を最初に聞いたとき、正直、長すぎないか、と感じた。建物本体の建て方工事が3週間であることを考えると、基礎のほうが長いのか、と。しかし、契約前に営業担当から聞いていた話を思い出した。「住友不動産の注文住宅は、基礎に時間をかけます。作業もしっかり行うし、検査も徹底的に行う。当社でも建売住宅の場合は、ここまで時間をかけません」注文住宅と建売住宅で基礎工事の時間のかけ方を変えている、という事実は、契約前の比較検討段階で大きな印象を残していた。基礎は、家が建った後は見えなくなる部分だ。ここで手を抜くメーカーと、時間とコストをかけて丁寧に施工するメーカー。その差は、数十年後の建物の状態に現れる。1ヶ月という工期は、「しっかりした家を建てる」という意思の表れなのだ、と納得して工事を...
工事・実務

第33章 地盤改良と仮囲い

地縄確認会と着工会を終え、仕様が完全に確定した。次は、物理的な建築の開始だ。まず動くのは地盤の補強――地盤改良工事。そして、工事期間中の近隣配慮と安全確保のための仮囲い設置。建物の骨格が立ち上がる前の、「家を支える下地を整える」段階である。1月23日、地盤調査報告書の受領1月23日、前章で触れた地盤調査(1月20日実施)の報告書を受領した。結果は、想定していたより地盤は緩くはないが、やはり改良は必要、というものだった。報告書の所見によると、沖積面の厚い盛土地盤では、盛土の収縮変形や盛土荷重による旧地盤の圧密が長期にわたって進行する可能性がある。そのためスラブの強化や地盤補強を含めて、安全側の対応が望ましい、とのこと。最終的な仕様は、4メートル×13本、7.3メートル×5本の鋼管を地盤に打ち込んで補強する、という形に決まった。費用は約100万円。想定より10万円安く済んだ。鋼管の本数が増えると費用が跳ね上がると聞いていたので、結果が出るまでは正直ヒヤヒヤしていた。地盤は開けてみないとわからない部分が大きい領域だけに、見積の範囲内に収まったことは大きな安心材料だった。地盤改良の工法について...
